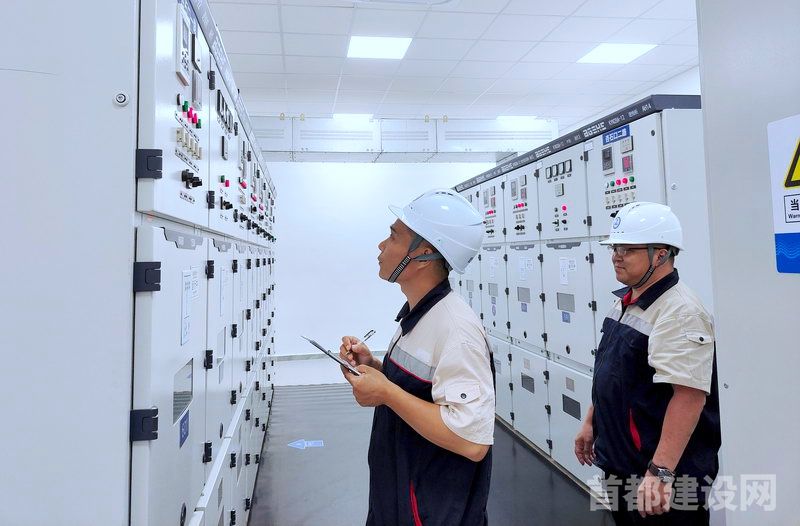

工作人员实时监控泵站电力系统 ■记者 刘偶/摄
随着北京天气持续高温,北京建工城乡集团所属北京天利弘远机电有限公司作为东水西调工程运维方,早早就进入全员备勤状态,确保石景山、门头沟两区居民正常用水。近日,记者来到东水西调杏石口泵站,现场感受“水务人”夏季供水保障工作。
东水西调工程为地下管道输水工程,全长21公里;取水口位于颐和园团城湖,经玉泉山泵站、杏石口泵站、麻峪泵站3座泵站接力输送,最终为石景山水厂和城子水厂供水,服务京西两区超百万人口。项目负责人于海龙介绍,东水西调工程属于民生供水工程,3座泵站自启用后始终保持全年每天24小时运行状态。
前不久,玉泉山泵站接到供电系统检修线路通知,需要停电40分钟。按常理,在东水西调3座泵站中,停电即停泵,停泵即断水。一向从容淡定的项目机电运行负责人张岩立刻心头一紧。“我在供水一线干了8年,深知哪怕断水一秒钟,都会对百姓、企业造成非常大影响,更何况是40分钟。”张岩告诉记者,当时接到通知后,项目部立即组建专项处置应急技术小组,召集全线泵站技术骨干进行头脑风暴,一起商议如何停电不断水,确保百姓用水正常进行。
提前蓄水、逐级停泵、分时调速,项目部经过多轮推演后,最终决定利用3座泵站前池的调蓄能力,通过人工精准调控水泵流量,来解决40分钟断电问题。项目技术负责人王暄告诉记者,由于断电检修的不确定性较大,为防止停电时间超出预定时长,在制定方案时,就提前加大冗余量,将停电时间预设为两小时。
在停电当天,项目部在2个前池蓄满后,依次对3个泵站进行调度,每5分钟进行一次人工调整水泵机组供水流量,从正常输水量,逐步降到最低输水量。在确保满足居民供水量的同时,紧盯前池水位不低于最低运行水位。“当时我们所有操控时间都以秒来精准把控,整个运行团队各司其职,环环相扣,紧密配合。”张岩说道。最终,项目部顺利实现本次停电不断水保障。
